5 Falhas na Execução de Proteção Contra Incêndio que Geram Retrabalho e Prejuízo em Obras Civis e Industriais
NBR; IT; checklist de execução; estabilidade estrutural; impacto técnico; falha de execução; Fator de Forma P/A; Ponto de Orvalho Td
6/18/20266 min read


Garantir a estabilidade estrutural de edifícios comerciais e industriais em situações de sinistro é uma das maiores responsabilidades regulatórias e técnicas da engenharia moderna. No entanto, na dinâmica acelerada de um canteiro de obras, a etapa de execução da proteção passiva contra incêndio costuma ser negligenciada no planejamento inicial, sendo empurrada para a reta final do cronograma.
O resultado dessa abordagem reativa é um velho conhecido dos engenheiros residentes e gestores de contrato: retrabalho em massa, estouro de orçamento e atrasos na entrega das chaves.
Descobrir que uma aplicação de argamassa de densidade controlada falhou após a desmobilização dos equipamentos, ou que a espessura de uma pintura intumescente foi subdimensionada, significa arcar com prejuízos diretos que corroem a margem de lucro do projeto. Para blindar a sua obra contra esses gargalos operacionais, analisamos detalhadamente as 5 falhas mais críticas na execução da proteção passiva e como mitigá-las com rigor técnico.
1. Erro no Dimensionamento do Fator de Forma (P/A) e Alinhamento do TRRF
O Tempo Requerido de Resistência ao Fogo (TRRF) é o parâmetro mestre determinado por normas como a NBR 14432 e as Instruções Técnicas dos Corpos de Bombeiros estaduais (como a IT-08 no estado de São Paulo). O erro clássico de engenharia aqui não está no entendimento do tempo em si (60, 90 ou 120 minutos), mas na interpretação geométrica da estrutura metálica: o chamado Fator de Forma ou relação entre o perímetro exposto ao fogo e a área da seção transversal do perfil (P/A).


P = Perímetro Exposto ao Calor
A = Área da Seção Transversal do Perfil
Fator de Forma (P/A) = Perímetro Exposto / Área da Seção
Perfis mais esbeltos e finos (alto valor de P/A) aquecem muito mais rápido do que perfis massivos e pesados (baixo valor de P/A). Portanto, para um mesmo TRRF de 90 minutos, uma viga leve exigirá uma espessura de material protetor significativamente maior do que um pilar robusto.
A Falha de Execução: Aplicar uma espessura padronizada ("olhômetro") em todos os perfis da obra, ignorando a tabela de massividade fornecida pelo fabricante ou projetista.
O Impacto Técnico: Subdimensionar a camada em perfis críticos invalida a segurança em caso de incêndio, gerando reprovação instantânea em auditorias técnicas. Superdimensionar por precaução excessiva inflaciona o consumo de material desnecessariamente, pesando no bolso.
2. Ausência de Controle Estatístico de Densidade e Espessura Seca
Materiais de proteção passiva por amorfia ou isolamento térmico (como argamassas projetadas à base de gesso, vermiculita ou lã de rocha) dependem de sua macroestrutura física para funcionar. Isso significa que a eficácia do isolamento está diretamente ligada à densidade aparente seca do material após a cura e à constância da espessura aplicada.
A Falha de Execução: Deixar de realizar a medição de espessura de camada úmida durante a projeção e negligenciar a coleta de corpos de prova para pesagem pós-cura.
O Impacto Técnico: Se a taxa de mistura de água/pó na bomba de projeção estiver errada, o material pode parecer perfeito visualmente, mas apresentar uma densidade abaixo dos parâmetros validados em ensaios de laboratório (testes de conformidade ISO/EN ou NBR). Um material muito poroso ou pouco denso não reterá a onda de calor pelo tempo exigido. O retrabalho nesse cenário é drástico: raspagem completa do material curado inadequado, nova compra de insumos e repetição do processo de projeção mecânica.
3. Negligência no Tratamento de Substrato e Incompatibilidade Química
A proteção passiva é um sistema de camadas. Ela depende integralmente da aderência mecânica e química perfeita ao substrato metálico ou de concreto. Engenheiros focados em produção muitas vezes ignoram o estado da superfície antes de autorizar a entrada da equipe de aplicação.
A Falha de Execução: Permitir a aplicação de alguns sistemas de proteção passiva sobre superfícies com presença de oxidação (ferrugem), óleos de desforma, fuligem de solda, poeira de obra ou carepa de laminação. Outro erro gravíssimo é projetar sobre um primer (fundo anticorrosivo) que não possui ensaio de compatibilidade homologado com o material de proteção passiva.
O Impacto Técnico: Desplacamento generalizado. Sem a ancoragem correta, o peso próprio do material ou a tensão de cura da pintura intumescente faz com que o sistema comece a descascar ou cair em placas semanas após a aplicação. O custo corretivo envolve a interrupção de outras frentes de trabalho para jateamento abrasivo localizado, reaplicação de primer compatível e nova projeção.
4. Desrespeito às Condições Climáticas e à Janela de Cura
Tanto as tintas intumescentes quanto as argamassas de densidade controlada são compostos químicos de alta tecnologia que exigem uma janela ambiental estrita para a reação ideal dos ligantes e evaporação da água de amolgamento.
A Falha de Execução: Aplicar os materiais sob chuva, em ambientes abertos com ventilação excessiva (que causa secagem rápida forçada) ou quando a umidade relativa do ar (UR) está acima de 85%, ou a temperatura ambiente está abaixo de 5°C. Outro ponto crítico é ignorar o conceito de Ponto de Orvalho (Td)
O Impacto Técnico: O surgimento de patologias precoces como fissuras por retração, pulverulência (material soltando pó ao toque) e bolhas. Se a temperatura do aço não estiver pelo menos 3°C acima do ponto de orvalho, ocorrerá microcondensação invisível na superfície do perfil, sabotando totalmente a aderência de alguns sistemas.
5. Utilização de Mão de Obra Não Qualificada para Operação de Projeção Mecânica
A aplicação de proteção passiva não aceita improvisos ou analogias com o reboco convencional da construção civil. A operação de bombas de projeção (sistemas rotor/estator ou bombas de pistão) exige treinamento específico para balancear a pressão de ar no bico (nozzle), a vazão de água e a distância de projeção.
A Falha de Execução: Alocar ajudantes ou pedreiros sem treinamento especializado na operação dos equipamentos técnicos sob a premissa de "economizar" com mão de obra terceirizada qualificada.
O Impacto Técnico: Uma aplicação irregular gera ondas na superfície, espessuras fora do padrão (vazios ocultos) e uma taxa alarmante de rebound (o desperdício de material técnico que ricocheteia no perfil e cai no chão), tornando-o inutilizável. A tentativa de economizar na mão de obra se converte em perda volumétrica de insumos caros e horas extras excessivas para a equipe tentar regularizar a superfície manualmente.
O Impacto Financeiro do Retrabalho: Cenário Prático
Para tangibilizar o risco que essas falhas representam para a saúde financeira do contrato, avalie o seguinte cenário hipotético, porém baseado em ocorrências reais de engenharia de campo:
Estudo de Caso: Galpão Logístico Industrial com 5.000 m² de Área Construída
Escopo: Proteção de pilares e vigas metálicas para TRRF de 90 minutos usando argamassa projetada.
Falha Ocorrida: Falta de limpeza de fuligem de solda e óleo no substrato em 15% da estrutura (cerca de 750 m² de área de superfície metálica útil).
Consequência: Desplacamento do material detectado na fase de acabamentos e vistorias internas.
A Conta do Retrabalho:
Descarte e Limpeza Manual: Remoção do material condenado + caçambas de entulho.
Novo Tratamento de Superfície: Locação de compressores e hidrojateamento/jateamento abrasivo localizado.
Desperdício de Insumo: Perda total de aproximadamente 4,5 toneladas de argamassa técnica aplicada incorretamente.
Re-locação de Equipamentos: Extensão do prazo de locação da bomba de projeção por mais 10 dias.
Locação de Plataformas Elevatórias (PTA): Custo diário de tesouras ou braços articulados operando ocioso ou refazendo trechos altos.
Multa Contratual por Atraso: Desalinhamento do cronograma de entrega final para o cliente.
Resultado: O custo final do setor de proteção passiva naqueles trechos específicos saltou em mais de 130% em relação ao orçamento planejado original, eliminando qualquer margem que o engenheiro residente possuía na etapa.

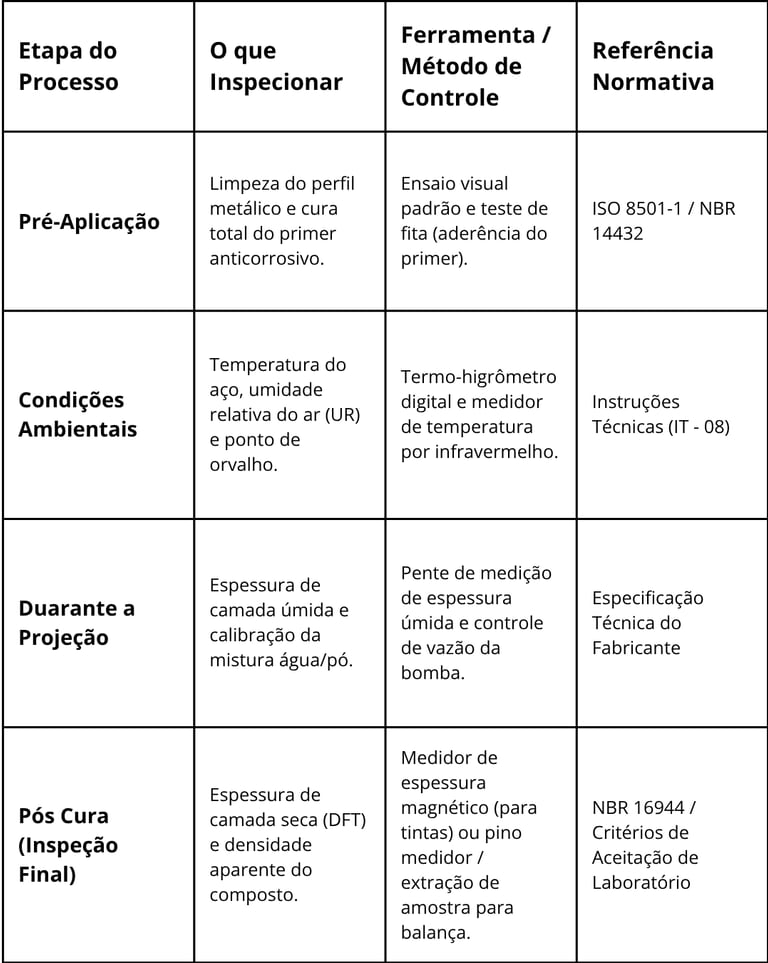

Diretrizes de Controle de Campo: Checklist para a Engenharia de Execução
Para blindar o canteiro e garantir conformidade técnica antes, durante e depois da aplicação, a equipe de fiscalização da obra deve implementar os seguintes parâmetros de controle:


Conclusão: Mitigando Riscos na Engenharia de Proteção Passiva
A estabilidade estrutural de um edifício comercial ou industrial não pode ficar à mercê do empirismo em campo. Evitar o retrabalho na proteção contra incêndio exige o mesmo nível de rigor estatístico e técnico aplicado na concretagem ou na montagem estrutural. Quando o engenheiro adota processos claros de controle de qualidade, alinhados com as diretrizes normativas das NBRs e ITs vigentes, a obra flui no ritmo planejado, os custos ocultos desaparecem e a segurança estrutural torna-se um ativo real da edificação.
